Bygget av nya verkstaden
Byggstart 15/12 2000
Lantmäteriet stakar ut och Rydbergs Bygg mäter
höjder,
Stålbergs börjar gräva för vatten och avlopp.
28/12
lyckas Stålberg än en gång gräva av
Telekabeln huuuuuuh.
9/1
kantbalken gjutes och imorgon gjuts plattan
(en lång dag för Rydbergsgrabbarna).

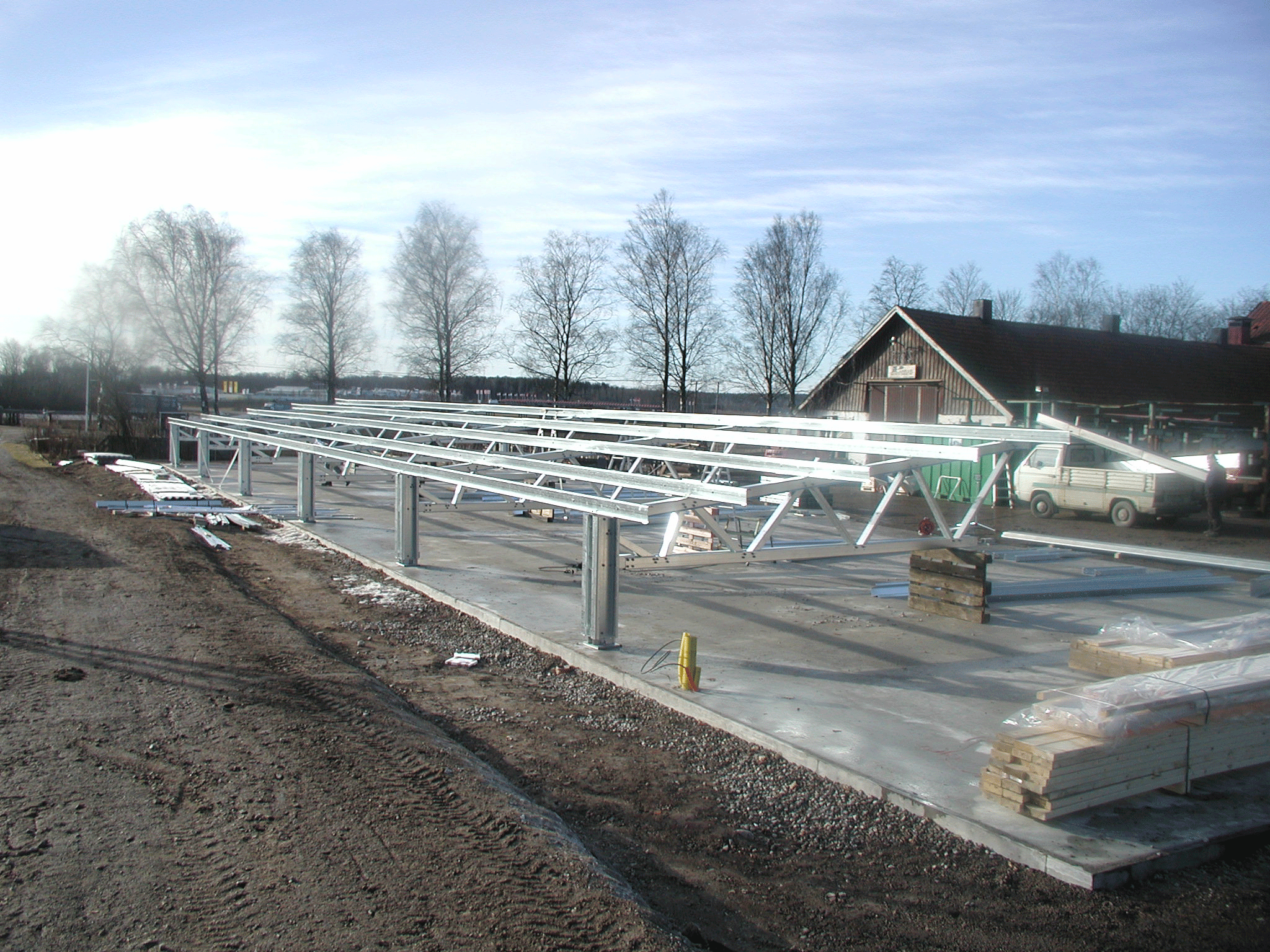

19/2
Llentab hallen lossas, 30 ton byggsats sprids
över området.
De börjar med taket.
Nu kom mineralullen också nu är det trångt på gården.
22/2
Padde plåt fyller 10 år, korvgrillning och
lättis.
Sn kommer på reportage tack för det.
28/2
Taksektionen är färdigmonterad, nu skall
fotpelarna dit.
De lyfter upp en sida i taget med hydraulkolvar
och skruvar dit benprofiler i längder om
1200mm osv.
6/3
Taket i rätt höjd nu.
7/3
Alla fönster kom.
20/3
Fönster och allhabo port på plats nu börjar
det och likna nåt.
22/3
Llentab är klara. Vattenfall gräver fram nya
matarledningen.
Jag beställer rökätare.
28/3
Demag traversen anländer.
2/4
Bravida börjar att dra elen invändigt, tänt
var det här.
19/4
Kempes börjar med ventilation och värme.
24/4
Nilson&son fixar golvklinkerssättning i
kontor, matsal och omklädningsrum.
25/4
Bravida drar elmatning vidare till gamla
verkstaden och vi kopplar på nya matningen 125A
11/5
Rökätarna på plats bravida kopplar in.
14/5
Ventaggregat lossas.
15/5
Traversen besiktad.
16/5
Brunelius är klara med måleriet.
6/6
Taklagsfest räkbåten 25 pers.
28/6
Rydbergs oljade verkstadsgolvet 2ggr(Stejja
borde börja med curling).
5/7
Omklädningsrummet klart torkskåpen på plats.
9/7
Vår egen inredning av kontor och verkstad
inleds.
En del tar semester eller vad det heter.
14/8
Slutbesiktning=Inflyttning av maskiner mm..
|
|
|
|
